室內設計流程地圖:從初次洽談到保固期滿的三大區塊
住宅的室內設計流程從第一次見面到保固期滿,實際上是三段性質完全不同的時間。設計期在賣圖與決策,施工期在賣工班與材料,保固期在賣售後責任。三段的主導者不同、計費方式不同,你能反悔的空間也差很多。先把這三段各自的長度抓出來,才有辦法回答「我到底什麼時候可以搬進去」。
設計期的市場常見說法有兩種。一種是以三十到五十坪住宅為例,把設計切成四到六個步驟、每個步驟大約一週,建議整段預留六到八週;另一種直接抓三個月設計期,後面再接三到六個月施工期。兩種都合理,差別在你的決策速度與屋況複雜度,不是誰比較會做生意。
施工期則依屋況分。新成屋市場常見二到四個月,老屋翻新四到八個月甚至更久;若只算純施工的工作天,有業者抓約二十到三十五個工作天,也就是一到一點五個月。這中間的落差不是誰在唬人,而是「工作天」不含假日、不含等材料、也不含等你做決定的時間。
| 區塊 | 常見長度 | 誰在主導 | 屋主在這一段的角色 |
|---|---|---|---|
| 設計期 | 常見預留六到八週,也有抓三個月的做法 | 設計師提案、與屋主來回確認 | 做決定、簽圖、確認預算上限 |
| 送審與發包(若需申請許可) | 辦法規定審查機構應於收件之日起七日內指派人員審核完畢,實際依縣市與補件次數 | 設計方或代辦送件 | 備妥建築物權利證明文件、確認社區規約 |
| 施工期 | 新成屋二到四個月;老屋翻新四到八個月;純施工約二十到三十五個工作天 | 工班與現場監工 | 在封牆、封板、下單前到場確認 |
| 驗收與交屋 | 施工方書面通知後,屋主應於送達之翌日起十日內會同驗收 | 雙方會同逐項點交 | 列缺失清單、清點文件與剩餘料件 |
| 保固期 | 官方契約範本為驗收完成之日起一年 | 施工方負修復責任 | 保留尾款、記錄異常、報修留紀錄 |

室內設計流程的總工期,沒人能在第一通電話就報
因為工期是被三件事決定的:屋況、你的決策速度、要不要跑室內裝修審查許可。屋況決定要不要拆除與結構補強;決策速度決定設計期會不會拖成兩倍;審查許可則會在施工前多插一段行政時間。這三件事在初次洽談時通常都還沒有答案,所以任何一開口就給你確定天數的說法,都要打折看。
比較務實的問法是把問題拆開:設計階段你們大概要跑幾週、每一階段交什麼圖、我需要在哪些日期前回覆;施工階段以類似屋況的案子來看大概幾個月、有沒有需要等交期的品項。對方如果能一項一項回答,代表他真的排過程;如果只回一句「大概三個月」,你拿到的其實是行銷話術。
先確認你家要不要申請室內裝修審查許可
這一步會直接改寫你的時間軸,卻常常被排在最後才想。依建築法第七十七條之二與《建築物室內裝修管理辦法》第三條,室內裝修指的是固著於建築物構造體的天花板、內部牆面,或高度超過一點二公尺固定於地板之隔屏的裝修施工,以及分間牆之變更;壁紙、壁布、窗簾、家具等的黏貼及擺設則不屬於室內裝修。供公眾使用建築物一律應申請。
至於一般集合住宅,依內政部九十六年二月二十六日台內營字第 0960800834 號令,除建築物地面層至最上層均屬同一權利主體所有者外,任一戶如果增設廁所或浴室,或增設兩間以上居室造成分間牆變更,就應申請室內裝修審查許可。各縣市的認定文字略有差異,動工前請先向所在地建管單位確認,不要憑網路懶人包判斷。
需要申請的話,時間軸會多出「設計送審取得施工許可證、施工、竣工查驗、核發室內裝修合格證明」這一整段。竣工端依管理辦法第三十二條,主管機關七日內指派人員查驗、五日內核發合格證明,而且涉及消防安全設備者,應由消防主管機關在核發合格證明前先完成消防安全設備竣工查驗。另外要留意,高雄市與臺北市的作業規範都訂有施工期限六個月、期限屆滿前得申請展期六個月且以一次為限的規定。想先弄清楚設計、監造、施工三件事的分界,可以先看室內設計到底包含哪些工作這一篇。
設計階段的四個里程碑,以及各自該交出什麼
內政部公告的《建築物室內裝修—設計委託契約書範本》(一〇一年六月二十五日台內營字第 1010805614 號公告、一〇三年十二月九日台內營字第 1030813951 號公告修正)把設計服務切成四個階段。這份範本不是強制規定,但它是目前最有公信力的骨架,看設計公司的服務流程時直接拿它來對照,最省事也最不會被話術帶走。
四階段真正的價值,在於它把「產出」跟「確認」綁在一起。每個階段結束都應該有具體圖說交付,而不是口頭的進度報告。如果一家公司說不清楚每個階段要交什麼圖,那它多半也說不清楚你什麼時候不能再改,這兩件事是同一個問題的兩面。
| 設計階段 | 範本載明的主要產出 | 屋主在這一階段要做完的決定 | 市場常見耗時 |
|---|---|---|---|
| 階段一:設計前服務與空間設計初步構想 | 閱讀圖面、現場勘察及測量、繪圖、拍照、工程概算 | 預算上限的真實數字、原有格局要不要動 | 初步諮詢約四十分鐘到一個半小時,勘察與測繪另計 |
| 階段二:草擬室內空間計畫 | 平面配置圖、設計意象示意及說明、透視圖 | 格局、房間數、隔間位置、動線與收納的大方向 | 一個階段約一週,全案常建議預留六到八週 |
| 階段三:空間尺度、色彩、材質具體設計 | 平面配置圖修正、主要牆立面或剖面圖、天花板造型設計、材料使用及色彩計畫 | 立面造型、天花高度、主要建材與色系 | 一個階段約一週,來回修改次數會直接拉長 |
| 階段四:細部設計及施工圖 | 發包施工確定版本的平面配置圖、天花板平面圖及詳圖、櫥櫃等內部功能使用細節圖說 | 櫃體內部分割、五金、插座開關位置、設備型號 | 有業者抓細部設計與施工圖投入二十到四十小時 |
階段一:先把現況量清楚,不要急著看風格
範本把「現場勘察及測量」明文放在階段一,而不是簽完約才做,這個順序有意義。沒有正確的現況尺寸,後面的平面配置圖都是猜的;等到施工才發現樑的位置與圖上差二十公分,代價就不是改圖而已。這個階段還會產出工程概算,也就是一個粗略的總價量級,用來檢查你的預算和你想要的東西差多遠。
丈量當天會量到什麼程度、要不要收費、免費丈量通常不含哪些項目,另外整理在室內設計丈量會量到什麼程度,這裡不重複。屋主在這一階段要做完的決定其實只有兩個:預算上限的真實數字,以及原有格局要不要動。這兩件事沒定,階段二就會空轉。
階段二:平面配置圖是整個案子的第一條生死線
階段二的產出是平面配置圖、設計意象示意與透視圖。這是你第一次看見未來的家長什麼樣子,也是最後一次可以用低成本改格局的時間點。平面一旦定版往下走,牆的位置、門的開向、櫃體的深度、水電的走法全部從它長出來,回頭改一道牆,等於把階段三之後的圖全部重畫一次。
看平面配置圖要看什麼、圖上的線條與符號怎麼讀、哪些欄位一定要標,寫在平面圖與各類圖說怎麼讀;至於這個階段的透視圖與後續 3D 圖能看到什麼、看不到什麼、為什麼完工會有落差,見3D 圖與完工實景的差距。在這一節你只需要記住:透視圖是用來輔助你確認平面的,不是拿來取代平面的。
階段三與階段四:從「好看」變成「做得出來」
階段三處理空間尺度、色彩與材質,產出包含平面配置圖修正、主要牆立面或剖面圖、天花板造型設計,以及材料使用及色彩計畫。階段四則是細部設計及施工圖,包含發包施工確定版本的平面配置圖、天花板平面圖及詳圖,以及櫥櫃等內部功能使用細節圖說。前者決定它長什麼樣,後者決定師傅怎麼把它做出來。
屋主最常見的誤會,是以為階段三通過就沒事了。實際上插座位置、櫃體內部層板高度、抽屜數量、門片開向這些最會影響日後好不好用的細節,都要到階段四才定案。這也是為什麼階段四值得你多花一個晚上,把每一個櫃子的內部圖看完,並且拿自己現有的東西去對:吸塵器放得進去嗎、行李箱放哪、電鍋抽拉層的高度夠不夠。
還有一個實務提醒:階段三與階段四之間,通常是你最後一次能大幅調整預算的機會。材質與設備在階段三定調,數量與工法在階段四固定,等到發包報價出來才喊要省,多半只能砍掉整個項目,很難只砍一點點。
報價與簽約:什麼時候該拿到什麼文件
報價與簽約不是一個動作,是一串有先後的文件交付。屋主最常吃虧的地方,是在還沒拿到夠細的圖與夠細的報價之前就先付了錢,之後想退場,就卡在「錢已經付了、圖還看不懂」的中間地帶,進退都難。
官方契約範本明文寫著契約審閱期間至少為七日。這七天不是走個形式,是給你把附件的估價單逐行看完、把不確定的項目問清楚的時間。任何要求你當場簽約、當場刷卡、限時優惠只剩今天的做法,都應該直接視為警訊,因為它壓縮掉的正是你唯一免費的思考時間。
設計約與工程約,先後順序與兩種簽法
內政部公告的範本其實有兩份。一份是《設計委託契約書範本》,只處理設計服務,把設計切成前面說的四階段;另一份是《設計委託及工程承攬契約書範本》,把設計併成三階段再接工程節點,設計與施工一次簽完。兩份範本的階段切法不同,所以你在比較兩家公司的流程表時,要先確認他們各自是照哪一種在跑。
兩種簽法各有代價。分開簽的好處是設計完成後你還能拿著圖去比工程報價,壞處是要多花一輪時間找工程方,而且圖說與施工的責任會被切開,出問題時容易互推。合併簽的好處是責任單一、銜接快、不用重新解釋設計,壞處是設計階段一結束你其實已經被綁住了,議價空間會小很多。
要判斷對方是設計公司、工程公司還是兩者兼具,以及圖說與施工的法律責任落在誰身上,可以對照室內設計公司在法律上的身分與設計師的法定資格與合作方式這兩篇。這件事在簽約前就要搞清楚,簽完再問就晚了。
付款節點只要記住一個原則
付款一定要綁在「階段產出」上,不要綁在日期上。官方範本的設計費分期是簽約時最高不逾總價一成、階段一與階段二完成最高不逾半成、階段三完成最高不逾三成、階段四完成最高不逾三成、取得許可文件最高不逾一成;市場上常見的三期或五期做法,簽約金比例明顯高於範本。各種分期方式的完整比較、哪些比例可以談、保留金怎麼設,寫在收費標準與契約付款節點。
這一節你只要守住一句話:每一期付款之前,先確認上一階段該給你的圖已經拿到手,而且是看得懂、標得清楚的版本。付款節點與交付節點對齊,是屋主在整份契約裡最容易爭取、也最有效的一項保障。
簽約前一定要問完的問題清單
下面這幾題可以直接照抄去問,對方應該要能在契約或附件裡指出對應的條文位置。
- 這份契約是設計約、工程約,還是設計加工程的合併約?依據的是哪一份範本?
- 設計費含幾張透視圖或 3D 圖、涵蓋哪些空間?超過的部分怎麼計價?
- 免費修改幾次?從第幾次開始收費、以什麼單位計價?
- 變更設計的計價方式寫在哪一份附件?單價表能不能在簽約前先看?
- 工程款分幾期?每一期對應的是哪一個可以現場驗收的工項,而不是哪一個日期?
- 保固幾年?保固範圍寫在第幾條?保固保證金留幾成、什麼條件下撥款?
- 如果需要申請室內裝修審查許可,規費、圖說、送件代辦分別由誰負責?
- 社區的保護工程、電梯保護、施工時段限制與裝修押金,由誰處理、費用算誰的?
答不出來、或只回一句「我們都嘛這樣做」的,就是你未來爭議的來源。想在比稿階段就把這些問題變成可以打分數的表格,而不是憑感覺選人,可以參考把比稿變成可以評分的流程。
施工階段的工序:為什麼順序不能亂
施工期的工序不是習慣,是被物理條件決定的。管線要走在牆體與天花裡,所以水電必須排在泥作粉光與封板之前;油漆的批土要吃在木作完成的面上,所以木作沒收尾就不能上漆;系統櫃與木地板怕水氣與粉塵,所以要排在濕式工程與大量粉塵的工序之後。順序排錯不是不好看而已,通常是要打掉重做。
以有拆除的中古屋為例,市場常見的順序是保護、拆除、水電、泥作、木作、油漆、系統櫃與地板、設備安裝、細清。新成屋因為沒有拆除、泥作量也少,會簡化成保護、水電微調、木作、油漆、安裝、清潔。老屋翻新則會在拆除之後多插入結構補強與防水,變成保護、拆除、補強結構、水電、防水、泥作、木作、油漆、安裝、清潔。
要特別說明的是,水電與泥作在現場其實是交錯的,不是嚴格的前後兩段。牆面開鑿溝槽配管之後要靠泥作填補粉光,砌好的新隔間磚牆也要等水電把管線配進去才能粉光。所以你在現場看到水電師傅和泥作師傅同一週都在,那是正常的排程,不是進度亂掉。

| 工序 | 市場常見天數 | 屋主在這一段要注意什麼 | 過了這一段就難改的東西 |
|---|---|---|---|
| 保護工程 | 新成屋約一個工作日;含拆除的案子約二到三天 | 確認公共區域、電梯、地坪都有做保護,社區押金與施工時段誰負責 | 保護沒做好造成的公共區域損壞,事後賠償很難談 |
| 拆除工程 | 約三到五天 | 拆除範圍圖要與現場逐項對過,要保留的門窗與設備先貼標示 | 已經拆掉的牆體、磚、門窗,復原等於重做一次 |
| 水電(與泥作交錯進行) | 水電約一週;泥作與磁磚約兩週 | 帶插座開關圖到現場逐點核對並量高度,防水完成後做四十八小時閉水測試 | 封牆之後的管線路徑、插座開關位置、給排水點位 |
| 空調冷媒與排水管線 | 約一週 | 確認室內機位置、排水坡度、室外機放置與日後維修空間 | 被天花包覆之後的冷媒管與排水管路徑 |
| 木作 | 約三週 | 放樣完成、封板之前一定要到場確認天花淨高與櫃體位置 | 封板後的天花高度、燈孔位置、櫃體尺寸與造型 |
| 油漆 | 約三到七天 | 現場對色而不是只看色卡,確認批土面平整、無明顯波浪 | 已經上完面漆的色號,整面重漆等於多一輪工序 |
| 系統櫃與木地板 | 系統櫃約七到十天;木地板約三到七天 | 下單前確認板材、五金與門片,這一段有製造與配送前置期 | 下單後的板材、顏色與尺寸,要看廠商的變更政策 |
| 設備安裝、細清與軟裝 | 約三到五天;三十坪空間清潔約一到三天 | 逐項試水試電,同步開始列缺失清單 | 已安裝且已經使用過的設備,退換難度高 |
三個邏輯就能解釋大部分的排序
第一是「藏在裡面的先做」:管線、結構補強、防水都會被後面的工序蓋住,所以必須排在前面。第二是「濕的先做、乾的後做」:泥作與防水是濕式工程,會帶進水氣與粉塵,木地板、系統櫃、木皮這些怕受潮變形的,一定排在後面。第三是「大工序先、精細工序後」:拆除與泥作會震動、會髒,把細木作或油漆提前,只會被後面的工序毀掉。
這三個邏輯也解釋了為什麼「加做一道牆」在不同時間點的代價差這麼多。拆除階段講,可能只是多一天泥作;木作進場之後才講,要退掉已經做好的天花與櫃體、重新拉水電、重新油漆,時間與金錢都是倍數往上跳。工序本身不貴,貴的是回頭。
防水是另一個不能便宜行事的節點。市場常見做法是在防水完成後做四十八小時閉水測試,確認沒有滲漏才往下走。這四十八小時看起來是在拖進度,實際上是在保護後面所有工序:等磁磚貼完、櫃體裝好才發現滲水,拆掉的範圍會遠大於你的想像。
工作天與日曆天的差別,是工期爭議的主要來源
純施工的工作天,有業者抓約二十到三十五個工作天,也就是一到一點五個月;但把等待材料、假日、社區施工時段限制與屋主決策時間都算進去之後,新成屋市場常見二到二點五個月或二到四個月,老屋翻新常見三點五個月起跳、四到八個月都有。這兩組數字並不矛盾,差別只在計算基準是工作天還是日曆天。
簽約時建議把這件事寫清楚:契約寫的是工作天還是日曆天、哪些情形不計入工期。官方契約範本就明文規定,屋主提出的修改所需工作天數由雙方協議,且不計入原定工作期程。這句話反過來讀就是——你每改一次,交屋日就往後推一次,而且那段時間不算對方遲延。
另外要提醒的是,目前查得到的公開資料都是以新成屋、中古屋、老屋來區分工期,沒有以坪數換算天數的權威統計。所以「二十五坪要做幾天」這種問法,實務上只能由設計方看過現場與圖說後回答,不要自己用坪數乘一個係數推算,那個數字沒有依據。
屋主該在什麼時候親自到工地
不需要每天去,去太多次反而干擾施工。但有四個時間點最好親自到場,而且要帶著圖去,不是空手看熱鬧。
- 拆除完成當天:這時候結構的真實狀況第一次完整露出來,如果要調整格局,代價是全程最低的。
- 水電配管完成、泥作封牆之前:拿著插座與開關圖逐點核對,用捲尺量高度,每一面牆都拍照存證。
- 木作放樣完成、封板之前:確認天花淨高、樑下高度、櫃體位置與門片開向,這是尺寸的最後確認點。
- 系統櫃、廚具與設備下單之前:確認型號、顏色與尺寸,因為下單之後就進入廠商的製造排程。
封起來之前一定要拍照
水電配管完成到泥作封牆之間,是整個施工期最短、也最關鍵的一個空窗。牆一旦封起來,管線的實際位置就只存在於照片與圖面裡。
建議每一面牆都拍一張帶參考物的照片,畫面裡放一支捲尺,或放一張寫著房間名稱的紙。日後要掛電視、裝層板、鑽孔的時候,這些照片可以直接避免鑽到水管或電線。

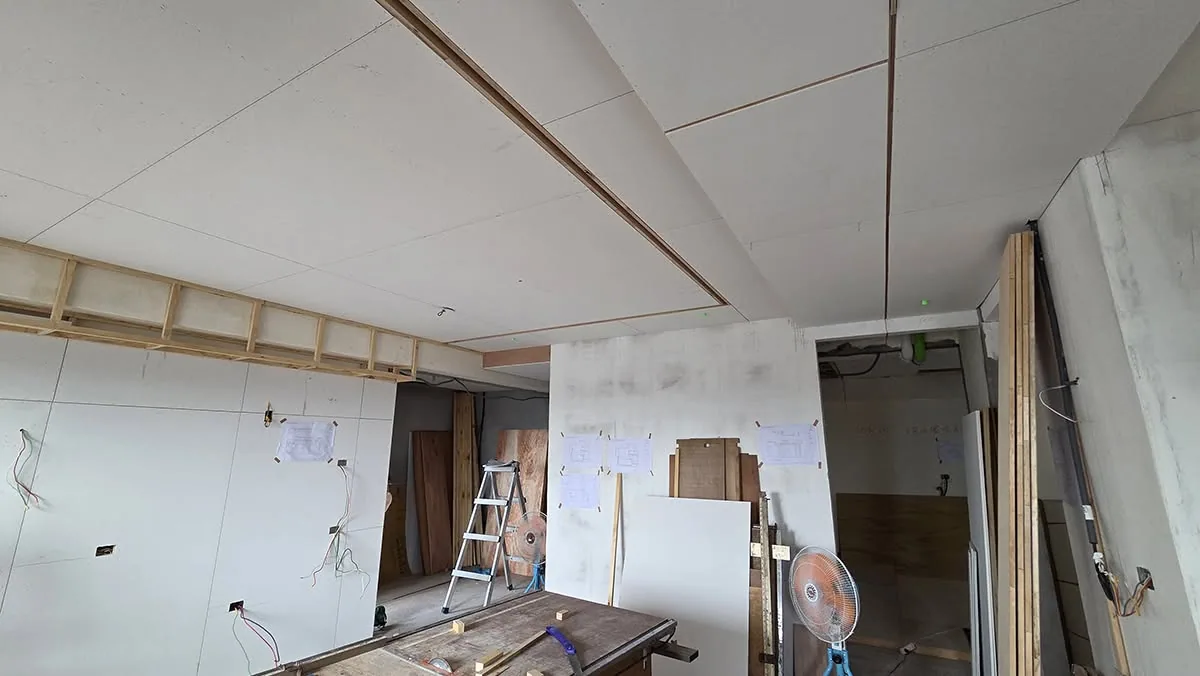

同樣的做法也適用在天花封板之前:把角材骨架、消防管線與空調排水的位置拍清楚,日後維修才知道要從哪一塊板開孔。
驗收與交屋:期限、保固年限與該拿到手的文件
驗收不是「走一圈看看沒問題就好」,它在契約裡是一個有期限、有程序、而且會啟動保固起算日的動作。官方契約範本寫得很清楚:本工程全部完工時,施工方應以書面通知屋主驗收,屋主應於書面通知送達之翌日起十日內會同施工方進行驗收。
這個十日期限有兩層意義。對屋主而言,這是你必須把時間排出來的期限,逾期不驗對自己不利;對施工方而言,這是他們不能無限期拖著不交屋的約束。收到書面通知的那一天就把日期記下來,並在期限內約定一個雙方都到場的時間,最好是白天光線充足的時段。

保固一年與瑕疵擔保五年,不是同一件事
官方範本規定,施工方對於施作之工程,應自驗收完成之日起負保固一年,保固期間內非可歸責於屋主的損壞,施工方應無條件照圖說文件負修復之責。要注意的是,範本本身並沒有針對不同工項分別訂年限,所謂「防水保固五年、木作一年、設備依原廠」這類分項年限是市場做法,必須寫進你自己的契約裡才算數。
另一條容易被忽略的是瑕疵擔保時效:工作物之瑕疵經驗收完成後逾五年者,屋主不得主張。也就是說,保固一年結束之後你不是完全沒有救濟途徑,但五年是一條硬線。這也是為什麼驗收日期一定要留下書面紀錄,它同時是保固的起算日,也是五年時效的起算基準。
驗收當天的做法建議固定成一套:帶手電筒與捲尺、逐間逐面看、每發現一項就當場拍照並寫進同一份缺失清單、清單雙方簽名各執一份、註明改善期限與複驗日期。沒有寫進清單的項目,事後要主張會困難很多,這一點比任何口頭承諾都重要。
保固保證金要留多少,以及什麼時候撥
官方範本沒有規定保固保證金的比例,這一塊是市場做法。常見的說法是保留總價的百分之五到十作為保留金,並建議完工驗收後先付一筆、留總價百分之五等過完保固期再撥。也有建議另外預留百分之十作為施工期間的應急金,因為拆除後才發現的漏水、壁癌、管線老化,是追加預算最常見的來源。
保留金的重點其實不在比例多高,而在於「什麼條件下撥款」有沒有寫清楚:是保固期滿自動撥、還是缺失改善完成並經複驗後撥、缺失認定有爭議時由誰認定。這幾行字寫進契約只要多兩句,省下的是日後幾個月的來回。各項費用的完整結構、哪幾塊是可以談的,見室內設計費用的組成方式。
交屋要拿到手的六樣東西
交屋不是拿到鑰匙就結束,有一份清單要收齊,而且要在尾款付清之前收齊。
- 竣工圖或最終版施工圖:包含平面、天花、水電與櫃體圖說,日後修繕、掛重物、加裝設備都要靠它判斷。
- 缺失改善確認單:驗收當天列出的每一項缺失,改善完成後要有雙方簽認與日期。
- 保固書:寫明保固起算日、保固範圍與排除項目、報修窗口與回應時間。
- 各項設備的保證卡與說明書:廚具、衛浴、空調、熱水器、淨水設備通常各有原廠保固,年限與施工保固是分開計算的。
- 剩餘料件:磁磚、木地板、系統櫃門片、油漆色號與剩餘的漆。日後局部修補找不到同批料,是最常見的困擾。
- 如有申請審查許可:許可文件與核定的室內裝修圖說。官方範本規定施工方應於主管建築機關核發許可文件或合格證明後十日內交付屋主。
順帶釐清一個常見誤會:拿到圖不等於拿到著作權。依官方契約範本,除另有約定外,依契約完成之設計圖說其著作財產權屬於設計方;屋主若要把這批圖用在本契約以外的工程地點或其他用途,須經設計方書面同意。如果你未來可能拿同一套圖去做第二間房子,這件事要在簽約時就談,不要等交屋才提。
每個階段的「最後可反悔點」在哪裡
前面五節講的是流程,這一節講的是代價。官方契約範本對「修改」寫了三句很關鍵的話:屋主應以書面提出需修改之項目及內容;所需工作天數視修改項目多寡由雙方協議;而且這些天數不計入原定工作期程。變更設計的費用則依附件估價單的單價計算。翻成白話就是——你隨時可以改,但改了之後,錢和時間都由你自己負擔。
所以真正該問的不是「還可不可以改」,而是「改到哪一步之前不用付錢」。下面這份清單按時間排序,每一條都標出跨過去之後會發生什麼事。
三條會讓代價跳級的分水嶺
整條時間軸上有三個節點特別重要,跨過去之後代價會直接跳一個量級。第一道是平面配置圖定版:格局、隔間與動線在這之後改,等於階段三與階段四的圖全部重畫。第二道是水電封牆與木作封板:這之後要改插座、燈迴路或天花高度,得先打掉已經完成的面。第三道是系統櫃、廚具與設備下單:這之後改規格,牽涉的是廠商的製造排程與退換料,不只是工班的工。
第三道特別容易被低估,因為板材與五金有製造與配送的前置期,臨時改一個尺寸可能整批重排,交期不是往後幾天而是往後幾週。前置期通常要抓多久、哪些變更會重新計算交期,另外整理在系統櫃從下單到安裝的時間。
逐節點的最後可反悔點清單
- 簽約前(至少七日審閱期內):唯一可以零成本退出的節點。過了就進入契約約束,退場要看解約與已完成工作計價的條款。
- 階段二平面配置圖確認前:格局、房間數、隔間位置、開門方向。確認之後再改,後續圖說要重畫,設計期通常整段往後推。
- 階段三材質與色彩計畫確認前:立面造型、天花造型、主要建材與色系。這之後改材質,可能同時牽動報價與交期。
- 階段四施工圖定版與發包前:櫃體內部分割、五金、插座開關數量與位置。這是圖面世界裡的最後一站,過了就是現場的錢。
- 拆除進場前:要拆與要留的清單。已經拆掉的牆與門窗,要恢復就是重新做一次,而且新做的通常和原本的接不齊。
- 水電配管完成、泥作封牆前:插座、開關、燈迴路、給排水位置與高度。封牆之後再改要打鑿、重新泥作、重新油漆。
- 泥作貼磚與地坪施作前:磚材、尺寸、鋪貼方式、地坪高程與門檻高度。已經貼上去的磚拆掉就是廢料。
- 木作放樣完成、封板前:天花淨高、樑的包覆方式、燈孔與空調出風口位置、櫃體尺寸與門片方向。
- 系統櫃與廚具、衛浴設備下單前:型號、顏色、板材、五金與尺寸。下單後的變更要看廠商政策,通常無法無條件取消。
- 油漆批土與面漆施作前:色號與光澤度。整面重漆等於多一輪批土、研磨與等待乾燥的時間。
- 驗收會同當天:缺失一定要當場逐項寫進書面清單並雙方簽認。沒有列進去的項目,事後主張會困難很多。
這份清單不需要背,只要記住一個原則:任何東西一旦被蓋住、被貼上、被下單,反悔的成本就從「改圖」變成「重做」。你真正能做的,是把決定往前挪,而不是等到現場再說。想在找設計師之前就先建立自己的判斷標準與提問順序,可以搭配自己建立一套評估標準與流程一起看。
把反悔點寫進進度表
最有效的做法,是在開工前就要求設計方在進度表上標出每一個需要你書面確認的節點,並註明各節點的預定日期。這樣你會提前知道自己哪一週要做決定。
每一個確認節點都用書面或通訊軟體留下紀錄,寫清楚確認的是哪一版圖、哪一個日期。口頭說過的話在爭議發生時幾乎派不上用場。
如果你知道自己某個決定還沒想清楚,提早告訴設計方,讓那個項目在排程上往後放或先做替代方案,比到現場才喊停便宜太多。
順帶澄清網路流傳的「二〇二六年裝修新制上路」
這陣子網路上流傳「裝修新制將上路,民眾無法自行決定裝修開工」的說法,也有媒體報導新制已經正式實施。內政部國土管理署在民國一一五年四月十四日發布正式聲明,指出該報導與事實不符,並明確表示既有的申請程序與相關規定均未變更。
目前的實際狀況是:主管機關確實在研擬《建築物室內裝修設計委託及工程承攬定型化契約應記載及不得記載事項》草案,目的是防範裝修糾紛、遏止不良業者,但該草案尚未公告上路。換句話說,現在能拿來對照的仍然是本文一路引用的「契約書範本」,它是範本、不是強制規定;真正具強制力的「應記載及不得記載事項」,室內裝修這個類別目前還沒有被公告。
對屋主的實務意義有兩個。第一,不要因為看到「新制」兩個字,就以為契約自動變得對你有利;範本裡的保障條款,要你自己一條一條談進契約才算數。第二,也不要因為聽說要多跑一道審查就延後裝修計畫,該不該申請室內裝修審查許可,判斷標準與過去一樣,依建築物用途與變更內容認定,並以所在縣市建管單位的認定為準。以我們在高雄接觸屋主的經驗,這個誤會造成的延誤,往往比審查本身花的時間還久。
