系統櫃施工時間怎麼算?先把三段拆開看
同樣問「系統櫃施工時間要多久」,賣場業務、工廠師傅、設計師給的答案常常差很多。不是誰在唬人,而是三個人算的區間根本不一樣:師傅算的是他人在你家的天數,工廠算的是排進生產線到出貨,設計師算的是從簽約到你可以搬東西進去。要把這件事講清楚,只能把時間軸切成三段——前置期(需求溝通、丈量、圖面確認、訂料、排工廠)、加工期(板材裁切、封邊、鑽孔、包裝出貨)、現場期(進場組裝、調整、驗收與複工)。系統櫃之所以在現場比木作快,關鍵就在第二段被搬到工廠去做,而不是在你家鋸板;這個工法差異的完整比較可以看系統櫃和木作差別。
先給一個對照用的量級。多家業者公開的流程資料,都把單一住家的系統櫃全程抓在兩到四週;若含整屋設計、水電與木作一起配合,常見會拉到三十到四十五天。這些都是常見區間而非保證值——同樣是三房,空屋直接進場,跟舊屋要等拆除、泥作養護與木作天花做完再進場,差距可以到兩三倍。
三段時程各要幾天
下表把常見案場的時程壓成一張表。要注意兩件事:一是「常見天數」指的多半是工作天,遇到連假、農曆年前後與工廠旺季都要往上加;二是三段不是單純相加,前置期的圖面若拖,工廠排程也會跟著整批往後推。
| 階段 | 常見天數 | 主要在做的人 | 什麼情況會拉長 |
|---|---|---|---|
| 前置期|需求溝通與丈量 | 溝通 1–3 天+丈量約 1 天 | 業務或設計師到現場 | 屋主無法到場、現場還在拆除、水電尚未定位 |
| 前置期|平立面圖與尺寸確認 | 3–7 天 | 設計師與繪圖人員 | 改圖次數多、櫃體造型未定案、家電尺寸沒給 |
| 前置期|報價確認與簽約 | 1–3 天 | 屋主與廠商 | 還在多家比價、板材與五金規格反覆更換 |
| 前置期|訂料與工廠排程 | 數天到兩週不等 | 工廠備料與排程窗口 | 指定色或進口板材無現貨、旺季排隊 |
| 加工期|裁切、封邊、鑽孔 | 7–14 天,旺季更長 | 工廠生產線 | 造型櫃多、特殊門片、封邊材需另外訂 |
| 現場期|進料與進場安裝 | 1–5 天,依櫃體數量 | 安裝師傅二至三人一組 | 電梯管制、樓層高需人力搬運、現場未淨空 |
| 現場期|調整、收邊與驗收 | 約 1 天上下 | 師傅與屋主一起走一遍 | 門縫需重調、五金要更換、驗收有缺失需複工 |

表裡最容易被低估的是前置期。多數屋主以為簽了名就開始做,實際上圖面沒鎖定,工廠不會下料——因為一片板一旦裁下去就改不回來。這也是為什麼有人說「三天就完工」、有人卻「等了一個多月」:差別往往不在師傅快慢,而在圖面卡了兩週、或是選到沒現貨的花色。
前置期:丈量、圖面、訂料、排程,最長也最容易被低估
前置期是整段系統櫃施工時間裡變異最大的一段。它的天數不是由工廠決定,多半由屋主的決策速度和現場條件決定,也因此最難給死數字,卻最有壓縮空間。
丈量:不是量一次就結束
丈量本身通常一天以內完成,但實務上常常要量兩次。第一次是設計丈量,用來畫圖與抓報價;第二次是下料丈量(也常被稱作複丈),要等牆面、天花、地坪都完成後再量一次,確認真實淨尺寸。中間若有泥作補牆、木作包樑、地板墊高,尺寸就會跑掉一兩公分。對系統櫃這種「工廠先裁好再運到現場」的工法,一兩公分就足以讓櫃體塞不進去或門片對不上。省下複丈那一天,通常會在現場用兩天補回來。

現場條件也常常是丈量時才浮出來。最常見的是丈量後才發現插座位置正好卡在櫃背後、冷氣排水管要改道、或天花實際高度與原圖不符。這些都得回頭找水電處理,前置期一次就多出好幾天,而且會連帶影響已經排好的工廠檔期。
圖面確認:改一次圖,往後推一次排程
圖面階段常見落在 3–7 天,但這是「屋主回覆順暢」的前提下。實際上拖最久的通常是三件事:櫃體造型還沒定案、家電與設備尺寸沒給、以及門片顏色一直換。系統櫃的每一片板在工廠都是一組數字,改一個抽屜高度就等於整份下料單要重跑一次。系統櫃設計規劃的關鍵尺寸如果能在圖面階段一次抓定,前置期通常可以壓在一週上下。
訂料與工廠排程:現貨與非現貨是兩個世界
板材與五金大致分成現貨與需另外訂兩類。常用花色的塑合板通常有現貨,備料很快;指定進口花色、特殊門片、非標準尺寸板材,或是指定品牌五金的特定型號,交期就要另外問,業界對這類料常直接以「週」為單位回答,遇到缺貨甚至更久。板材本身的差異可以看系統櫃板材解析;就工期而言只有一個重點——下訂前先問交期,不要等到排程時才發現要等。
工廠排程還有明顯的淡旺季。業界普遍把農曆年前(趕交屋、趕過年入住)與暑假後的交屋潮列為塞車期,這段時間的生產週期會比平常長。如果你的入住日不可動,越早把圖面定案、越早卡到工廠檔期越安全;把訂料時間往前挪一週,往往比事後催工廠有效得多。
加工期:工廠那 7 到 14 天到底在做什麼
加工期是三段裡最穩定、也最不需要屋主介入的一段。業者公開的生產週期多落在 7–14 個工作天,旺季或造型櫃多會再往上加。這段時間你在現場看不到任何動靜,很容易誤以為廠商在拖,但工廠裡其實是依序在跑一條固定的製程。
- 下料排版:把整份圖轉成裁切清單,並在整張板材上排出最省料的切法
- 電腦裁板:以裁板機依清單切出每一片櫃身板、層板與背板
- 封邊:切口貼上封邊條並修邊,ABS 封邊是較常被建議的規格
- 鑽孔:鑽出層板孔、鉸鏈杯孔與五金定位孔,孔位錯了現場很難補救
- 分類包裝與標號:依櫃位分組並標記編號,避免現場拼錯位置
- 排車出貨:與安裝檔期對齊,太早送到現場反而占空間、也容易碰傷
為什麼加工期壓不太下來
常有人問能不能加錢插隊。工廠確實可以調整順序,但裁切、封邊、鑽孔是連續製程,一批料得走完整條線;而且封邊完成後需要靜置,趕工壓縮到的通常是品管而不是工序。真正能縮短總時間的,是前置期少改圖與優先選有現貨的板材,不是催工廠加班。
另一個會拉長加工期的是造型。平面櫃體走的是標準流程,但門片做溝槽、櫃體做圓弧、用密集板(MDF)做造型面板、或門片要烤漆,這些都得另外走加工或外發廠,等於在生產線之外多插一段時間。這類加工在系統櫃價格上會反映成單價加成,在工期上一樣會反映成天數,估時間時要一併算進去。
現場期:進場、安裝、調整到驗收
現場期是屋主唯一看得見的一段,也最常被直接拿來代表「系統櫃施工時間」。一般住家常見 1–5 天:量少的單櫃可能半天就結束,全屋櫃體都做的案子則會分兩三天完成,另外通常還要抓約一天做進料與排料。實際的施作步驟可以看系統櫃安裝流程,這一節只講時間會被什麼吃掉。
進場前一天最該確認的五件事
- 現場已淨空:櫃體位置與搬運動線上不能有雜物,地板保護要先鋪好
- 牆面與天花已完成:油漆至少完成打底,避免安裝後才進場補漆而刮傷櫃體
- 水電已定位:插座、網路孔、燈具出線口位置與櫃體圖一致,不能有孔位落在櫃背
- 電梯與搬運:確認電梯內部尺寸、有無使用時段管制、社區需不需要事先報備
- 大門與通道寬度:最長的那片櫃身板能不能轉得進來,這一項最常被忽略

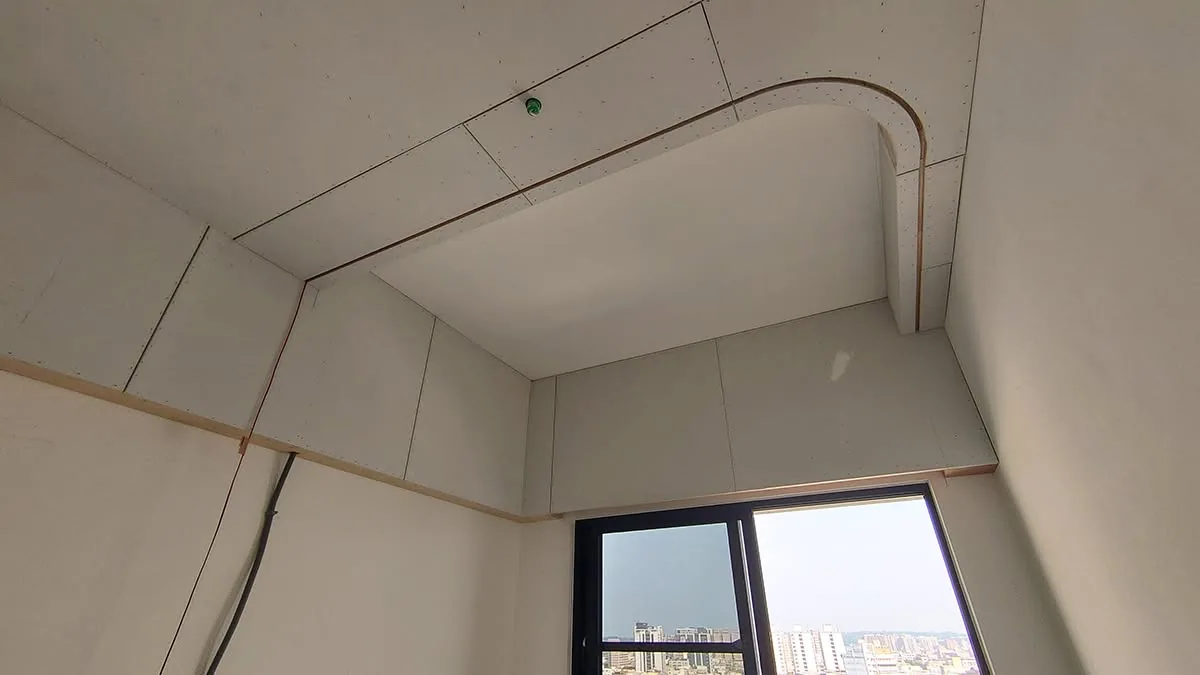

上面這張照片就是很典型的順序關係:天花封板做完、窗簾盒與嵌燈孔位都預留好了,系統櫃才會靠著這面牆立起來。若天花還沒收,櫃體上緣的收邊就沒有基準;若窗簾盒位置還會變動,靠窗的櫃體高度也不敢定案。這就是系統櫃必須排在木作之後的實際理由。
安裝當天到驗收,時間都花在哪
安裝的節奏大致是:先放樣定位、再立櫃身、固定於牆面、上層板與門片、最後調整門縫與五金。前面幾項相對快,時間多半吃在最後的調整與收邊——門縫要對齊成一直線、抽屜開闔要順、櫃體與牆面和天花的縫要用收邊條處理,這些細節在小坪數尤其耗時。
驗收若列出缺失(門片色差、五金異音、封邊翹起、櫃體與牆面有縫),廠商需要再排一次複工。要有心理準備的是:複工通常不會是隔天,而要等師傅下一個空檔,常見再多幾天到一週。所以驗收當天最好一次列完整份缺失清單,不要分兩三次追加,否則就是分兩三次排隊。
系統櫃排在整體裝修工期的哪一段
系統櫃不是第一個進場的工種,也不是最後一個。它卡在中後段:前面要等木作天花與油漆,後面接著才輪到窗簾、家電與清潔。這個位置決定了一件很現實的事——前面任何一個工種延一天,系統櫃就跟著延一天,而且後面所有工種一起往後推。屋主常覺得「明明只是油漆晚了三天」,最後卻整整晚了兩週交屋,原因就在這條連鎖反應。
下表以常見的中古屋整修為例,列出工序順序、各段常見工期,以及和系統櫃的關係。天數同樣是常見區間,會因坪數、屋況、工程範圍與是否動格局而浮動。
| 順序 | 工種 | 常見工期 | 與系統櫃的關係 |
|---|---|---|---|
| 1 | 保護工程 | 2–3 天 | 保護沒做確實,日後安裝與搬運容易刮傷地板與電梯 |
| 2 | 拆除工程 | 1–5 天 | 拆完才看得到真實牆面,下料複丈通常要等這一步 |
| 3 | 水電配管 | 2–3 天 | 插座與出線口位置必須先與櫃體圖對齊,否則得回頭改 |
| 4 | 泥作工程 | 2–3 週,含試水與養護 | 牆面完成前不宜下料,這段是前置期最常卡住的地方 |
| 5 | 木作工程 | 5–7 天,櫃體多可達一個月 | 天花與包樑先做完,系統櫃才有收邊與高度基準 |
| 6 | 油漆工程 | 5–7 天 | 至少完成打底再讓系統櫃進場,避免補漆時碰傷櫃體 |
| 7 | 系統櫃安裝 | 進料排料約 1 天+安裝 1–3 天 | 本篇主角,與木地板的先後可依設計與預算調整 |
| 8 | 木地板工程 | 1–5 天 | 踢腳板與門片下緣淨高要事先協調完成面高度 |
| 9 | 玻璃與雜項 | 2–3 天 | 玻璃門片、鏡面若含在櫃體內,會與這一段互相等待 |
| 10 | 窗簾與家電進場 | 1–3 天 | 要等櫃體定位後才量窗簾、確認家電開口與插座可用 |
| 11 | 裝潢清潔 | 約 1 天,坪數大或工項多需 1–3 天 | 櫃體內部也要清,清完才好進行正式驗收 |
| 12 | 驗收與交屋 | 約 1 天 | 有缺失需複工,整體交屋日會再往後延 |
看這張表最該記住的是第 4 到第 7 列。泥作養護與木作是整條工期裡最長也最容易變動的兩段,它們一動,系統櫃的進場日就要重排;而系統櫃的進場日一改,工廠的出貨檔期不見得配合得上,可能還要再等下一個空檔。所以實務上會建議把系統櫃的進場日設成浮動、但把「確認日」設成固定——例如約定「油漆打底完成後三日內,雙方以書面確認進場日」,讓延誤有明確的起算與重排規則,而不是無限期口頭順延。
延誤原因清單與合約可以怎麼寫才自保
把時間軸拆完,最後整理可以自保的部分。先看延誤原因:多數延誤不是廠商偷懶,而是決策點沒有被綁在時間上。下表把常見延誤逐條對應到發生的階段,以及可以事先擋掉的做法。
| 延誤原因 | 發生在哪一段 | 常見影響 | 可以怎麼先擋 |
|---|---|---|---|
| 圖面反覆修改 | 前置期 | 每改一次就重排下料,動輒多 3–7 天 | 約定改圖次數與「定稿日」,逾期未回覆視同確認 |
| 丈量後才發現要移電、移插座 | 前置期 | 回頭排水電,常多 2–5 天 | 丈量時請水電師傅同時到場,一次對完點位 |
| 指定花色或進口板材無現貨 | 前置期 | 交期改以週計,甚至可能翻倍 | 下訂前以書面取得交期,同時先選好替代花色 |
| 工廠旺季排程塞車 | 加工期 | 生產週期比平常明顯拉長 | 提早卡檔期,並在合約寫明預計出貨的週次 |
| 前面工種(泥作、木作、油漆)延後 | 現場期 | 系統櫃進場日整個往後推,後續全延 | 付款節點綁工序完成,而不是綁日曆日期 |
| 現場未淨空或電梯有管制 | 現場期 | 安裝當天做不完,常多 1–2 天 | 進場前一天照清單完成點交,社區報備先辦 |
| 驗收有缺失需要複工 | 現場期 | 複工排程常再等數天到一週 | 一次列完整缺失清單,尾款保留到複工完成 |
合約裡值得寫進去的三件事
內政部公告有「建築物室內裝修-工程承攬契約書範本」,可以直接拿來對照自己手上那份合約。範本裡有幾個對工期特別有用的機制,就算你的案子是單找系統櫃廠商、金額不大,同樣可以引用。
- 契約審閱期至少 7 日:簽名前有權把合約帶回去看,不必當場決定,被催簽就是警訊
- 開工與完工日期要在契約中明訂起訖日,並檢附工程施工進度表——那份進度表就是日後主張延誤的依據
- 工程款分五期:簽約金上限為工程總價 5%,中間三個節點各有上限(25%、30%、30%),驗收合格後才結清尾款
這三點對應到系統櫃,白話講就是把付款節點綁在工序上,不要綁在日期上。例如「工廠下料完成後請款」比「簽約後三十日請款」安全,因為前者付的是實際進度,後者不管有沒有動工都要付。報價單上的品項要怎麼跟合約條款互相對照,可以參考系統櫃報價單怎麼看。
延誤責任與保固怎麼約定
契約範本第十六條寫的是逾期完工每逾一日課以工程總價千分之一的遲延違約金,違約金總額以契約總價百分之十為限;第十三條則規定完工後十日內辦理驗收。這些條文可以直接引用到系統櫃合約,但有兩點要留意:一是可歸責事由要寫清楚,屋主自己改圖造成的延後不應該算廠商延誤,反過來若板材缺貨而廠商事前未告知交期,也不該全推給市場行情;二是把「進場日以書面確認」寫進去,用 LINE 或 Email 留下紀錄,日後計算逾期天數才有起算點,口頭約定在爭議時幾乎沒有效力。
保固部分,契約範本的基準是自驗收完成之日起保固一年,而系統櫃業界對櫃體常見給到 5–10 年、木作則多為 1–3 年。差別在於:業界慣例沒寫進合約就不算數。保固年限、涵蓋範圍(櫃體?五金?門片變形算不算?)、是否含到府維修與工資,都要在簽約時白紙黑字寫清楚,不要只聽業務口頭說「我們保固十年」。
簽約前可以直接照抄的十個時程問題
最後給一份可以直接複製貼上、傳給廠商的問題清單。這十題問完,你對這個案子的系統櫃施工時間大概就有八成把握,也同時把日後爭議的書面基礎建立起來。
- 從圖面定稿到工廠出貨,貴公司目前的生產週期大約是幾個工作天?
- 我選的板材花色與門片是現貨嗎?若非現貨,交期大約幾週?
- 這個案子預計排在哪一週進場?前面要等哪一個工種完成?
- 圖面可以修改幾次?第幾次之後會加收費用或延後排程?
- 下料前會不會再複丈一次?由誰負責、什麼時機進行?
- 安裝預計出幾位師傅、做幾天?含不含進料排料那一天?
- 驗收若有缺失,複工大約多久可以排到?
- 付款節點分幾期?各期綁的是日期還是工序完成?
- 逾期完工的違約金怎麼計算?可歸責事由怎麼認定?
- 保固幾年?涵蓋櫃體、五金、門片變形嗎?含不含到府工資?
重點整理
三段時程一律給區間,是因為它真的會浮動。要壓縮系統櫃施工時間,屋主能出力的地方其實只有兩個:在圖面階段一次把尺寸與花色定案,以及盡量選有現貨的板材與標準五金。工廠加工的 7–14 天壓不太下來,現場安裝那幾天也省不了多少。真正吃掉時間的,向來是前置期的猶豫,以及前面工種的連鎖延遲——所以把付款節點綁工序、把進場日以書面確認,比催師傅有效得多。
