老屋翻新流程總覽:五個階段與常見週數
老屋翻新流程和新成屋裝修最大的差別,在於前面多了「確認屋況」,後面又常因拆除後的變數拉長。整體常見約三到五個月,實際依屋況而異,工程範圍見老屋翻新要做什麼。
老屋翻新流程的五個階段與常見週數
下表是五個階段的常見週數與產出。週數為區間而非保證,拆除範圍越大,落點越靠近上限。
| 階段 | 常見週數 | 主要產出 | 最常見的延長原因 |
|---|---|---|---|
| 一、老屋健檢與設計 | 約 2-4 週 | 現況記錄、平面配置圖、初步預算 | 屋主對格局反覆調整 |
| 二、拆除與結構確認 | 約 1-2 週 | 見底的屋況、結構與管線現況判斷 | 拆除後發現漏水、壁癌或需補強 |
| 三、泥作防水與水電 | 約 3-5 週 | 防水層、重配管線、隔間與地坪打底 | 防水養護與試水無法壓縮 |
| 四、天花木作與油漆 | 約 4-6 週 | 天花、木作櫃體、批土與面漆 | 批土層數增加、現場濕度影響乾燥 |
| 五、系統櫃軟裝與驗收 | 約 1-2 週 | 櫃體安裝、燈具設備、驗收缺失表 | 缺失複驗與零件到貨 |
五段加總常見落在十一到十九週,約三到五個月;和室內設計流程的差別,在前段多了健檢與結構確認。
同樣坪數的兩間老屋,工期常差一個月以上,落差多半來自這些變數:
- 拆除範圍:只換表面,還是打到見底
- 有沒有動到結構、需不需要補強
- 管線是局部更換,還是全室重拉
- 漏水與壁癌要不要先處理並觀察
- 社區施工時段規定與搬運限制
階段一:老屋健檢與設計規劃,常見約二到四週
第一階段的重點不是畫圖,是先摸清房子現在的狀態。常見約二到四週,產出的平面配置圖與初步預算,是後續所有工程的依據。
老屋健檢要看的三件事
- 結構:樑柱樓板有無裂損、有沒有動過隔間
- 管線:給水管鏽蝕、電力迴路容量與排水坡度
- 防水:外牆、窗框、浴室與頂樓的滲水痕跡
健檢通常和現場丈量一起做,量什麼見室內設計丈量。屋齡是順序線索:四十年以上的老屋先看結構與防水,三十年上下的常卡在管線。
設計階段結束前要拿到的兩份文件
這段結束時,手上至少要有平面配置圖與初步預算表。平面決定隔間、動線與水電位置,預算表要分開基礎與裝飾工程的比重,分配方式見老屋翻新費用。
會讓這段拉長的通常是屋主自己:格局改到第五版、建材遲遲不決定。
階段二:拆除與結構確認,最容易延長工期的一步

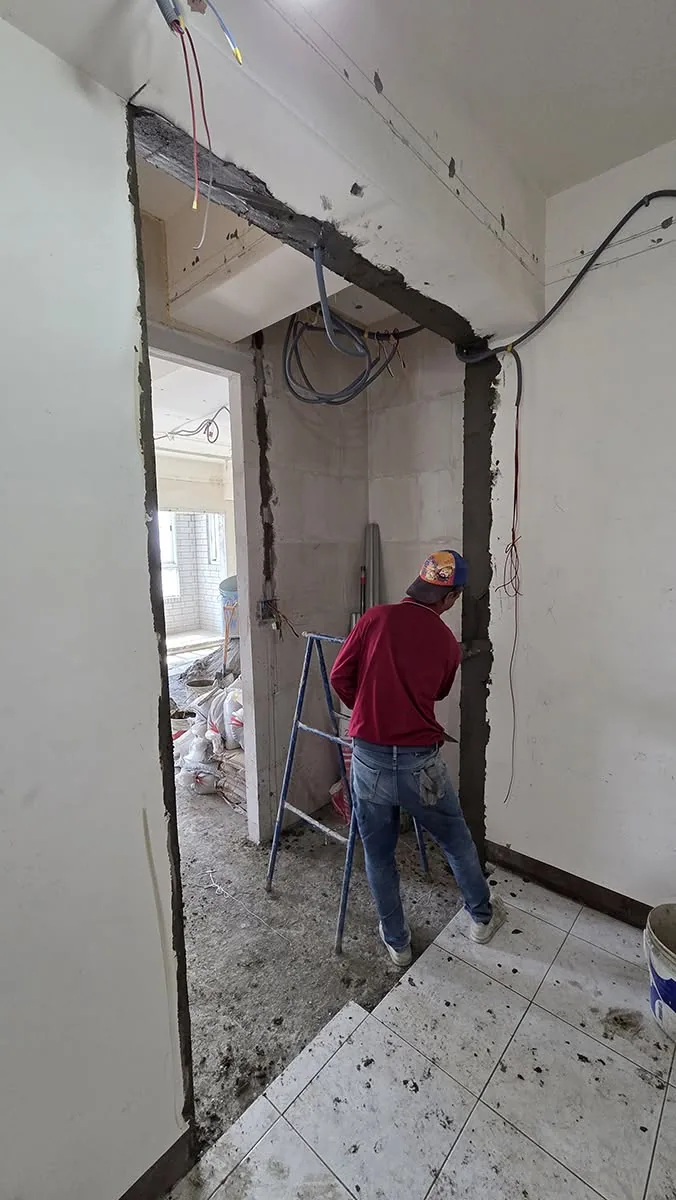

拆除本身很快,常見約一到二週就能清運完畢。真正的變數在拆完之後:老屋翻新流程裡幾乎所有的意外,都在這一刻被看見。
拆除後才會現形的屋況
- 牆面剝除後才看得到的壁癌與滲水路徑
- 打開天花才發現的舊管線走法或漏點
- 地坪打除後才確認的高低差與樓板狀況
- 前手留下的改造痕跡與臨時性補強

結構確認與追加要在同一週處理完
拆到見底後要盡快做三件事:確認結構需不需要補強、核對管線更新範圍、把追加做成書面報價。這三件事拖一週,後面每個工種都往後推;牽涉補強還要安排結構技師評估,再加一到二週,順序見三十年老屋的檢查重點。
工期會延長,幾乎都是從這裡開始
工期延長的主因幾乎都出在拆除後才發現的問題:漏水、壁癌、結構需補強、舊管線難處理。抓工期建議在估算基礎上額外保留二到四週,並先約定追加走書面報價與簽認。
階段三到四:泥作防水與水電、天花木作與油漆
這兩個階段是整段流程最長的部分,現場天天有人,進度卻不容易用肉眼判斷。
泥作防水與水電:常見約三到五週,交叉進行
水電與泥作交叉施作:管線配完、試壓沒問題才封牆,接著泥作做隔間、打底與地坪。防水層塗佈後要養護,還要放水試水,這段等待不能為了趕工壓縮;公共立管要不要一起處理,見老公寓翻新的公共管線。
天花木作與油漆:常見約四到六週

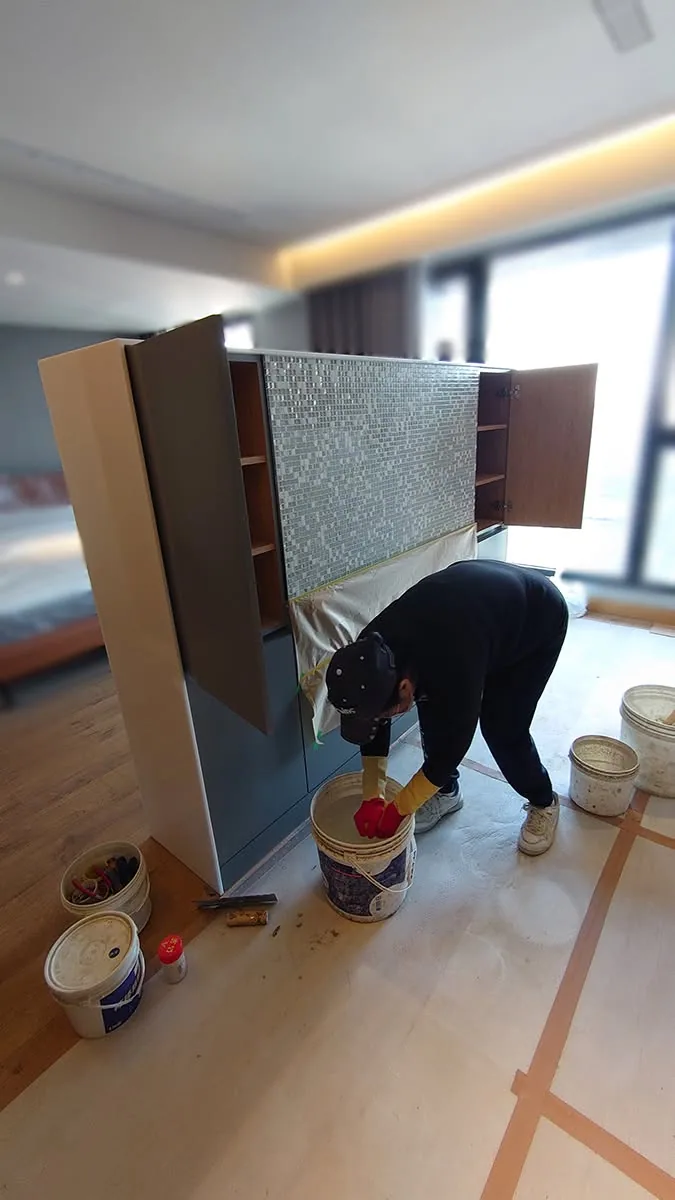

泥作乾燥後進場做天花、木作與收邊,接著批土與油漆。批土要分層、每層乾透才能打磨,遇上梅雨或濕度高的時節乾燥更慢;油漆是最後被看見的完成面,趕工痕跡最明顯。

這幾個階段能不能邊住邊施工
局部更新理論上可行;但拆除、泥作與水電這三個階段,粉塵、噪音與斷水斷電都是常態,不適合居住。全室翻新建議整段搬出,工班不必分段遷就生活空間,整體更快。
階段五:系統櫃軟裝與完工驗收,以及工期為什麼常比預期長
最後一段常見約一到二週:系統櫃與家具進場、燈具設備安裝、清潔,然後驗收。看起來輕鬆,缺失卻最集中。
驗收要逐項對照,不要只看整體感覺
- 對照平面配置圖與合約項目,確認尺寸與材質
- 水電實測:插座通電、給排水通暢無滲漏
- 櫃體門片逐扇開闔,檢查間隙與五金
- 牆面與天花在自然光下側光檢查漆面
- 列出缺失表與改善期限,複驗後再付尾款
櫃體交期是這段最常見的變數,通常要在木作進場前下單,見系統櫃;驗收細項可對照室內設計注意事項。
為什麼工期常比預期長
十一到十九週是順利的情況,實務上還要疊上追加確認、材料交期、假日停工與缺失複驗。建議在估算基礎上多留二到四週彈性,把已知會發生的事先排進去。
老屋翻新流程抓得準的前提是前段夠細:健檢夠深、平面定得夠早、追加流程講清楚。郁澄怎麼安排各階段節點,見服務流程,完成的空間可看作品欣賞。
